Réseau de chaleur à Caen : trois quartiers en travaux dès le 19 octobre

Julie Bernard 2 min de lecture
Réseau de chaleur à Caen : trois quartiers en travaux dès le 19 octobre

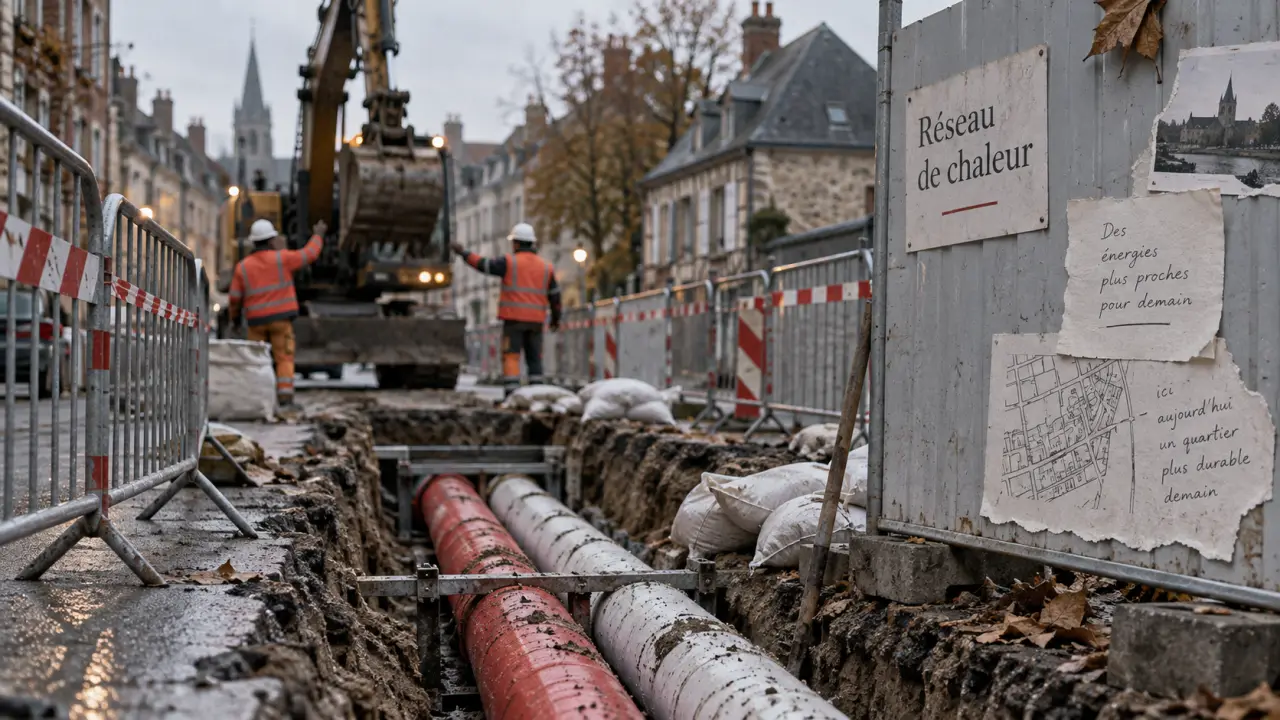

Trois quartiers de Caen vont être concernés par de nouveaux travaux sur le réseau de chaleur urbain à partir du lundi 19 octobre 2026. Les chantiers, annoncés pour une durée de sept à plus de neuf mois selon les secteurs, se poursuivront jusqu’à la fin juillet 2027 pour deux d’entre eux.

Les habitants de Saint-Ouen, de la Folie-Couvrechef et de la Maladrerie devront donc composer avec ces interventions pendant plusieurs mois. Selon actu.fr, ces travaux s’inscrivent dans le déploiement du réseau de chaleur urbain à Caen, lancé en 2024.

Saint-Ouen et Folie-Couvrechef jusqu’à fin juillet

Dans le quartier Saint-Ouen, le chantier est prévu du 19 octobre 2026 à la fin juillet 2027. Il doit permettre la création de 4,2 km de réseau. Une première phase concernera le secteur entre la rue du pont Créon et la rue Saint-Ouen. Une seconde se déroulera entre la rue du Blanc et la rue Joseph Philippon.

À la Folie-Couvrechef, les travaux doivent suivre le même calendrier, jusqu’à la fin juillet 2027. Six kilomètres de réseau sont annoncés. Les interventions commenceront boulevard Maréchal-Juin, avenue de Courseulles et avenue Maréchal de Lattre de Tassigny. Elles se poursuivront autour de l’avenue du Maréchal Montgomery, puis dans le quartier résidentiel de la Folie-Couvrechef.

La Maladrerie concernée jusqu’à fin mai

Le chantier de la Maladrerie doit durer un peu plus de sept mois, du 19 octobre 2026 à la fin mai 2027. Les équipes doivent y créer 3,8 km de réseau. La première phase est prévue rues d’Isigny, René Lesomptier et du pot d’Étain. La seconde concernera les rues du Général Moulin, Nicolas Oresme et Robert Kaskoreff.

Une réunion publique était organisée hier, vendredi 9 octobre, à 18 heures à la maison de quartier de la Maladrerie, afin de présenter les détails du chantier aux habitants.

Actuellement, 53 km du réseau ont déjà été installés à Caen, pour 13 500 équivalents-logements raccordés. Plus de 81 km doivent être en place à la fin de l’année 2027, selon actu.fr.
